BOUAR : LE PARSE ET L’ENERCA PASSENT AUX ESSAIS DU MINI RÉSEAU ÉLECTRIQUE

Le nouveau réseau de distribution électrique construit par le Projet d’accès et de renforcement du secteur de l’Électricité (PARSE) à Bouar franchit une étape décisive. En attendant la disponibilité du champ solaire, l’ENERCA a mobilisé un groupe électrogène de 385 kVA et un transformateur de 250 kVA pour tester les installations avant leur réception.
À Bouar, la mise en œuvre du mini réseau de distribution électrique PARSE entre dans une phase déterminante. Les travaux confiés à l’entreprise TRAGEDEL étant achevés, place désormais aux essais techniques, une étape indispensable avant la réception des ouvrages.
Le champ solaire censé alimenter ce réseau n’étant pas encore disponible, l’ENERCA a pris les dispositions nécessaires pour permettre aux équipes techniques de procéder aux tests du réseau nouvellement construit.
Un groupe électrogène de 385 kVA pour alimenter les essais

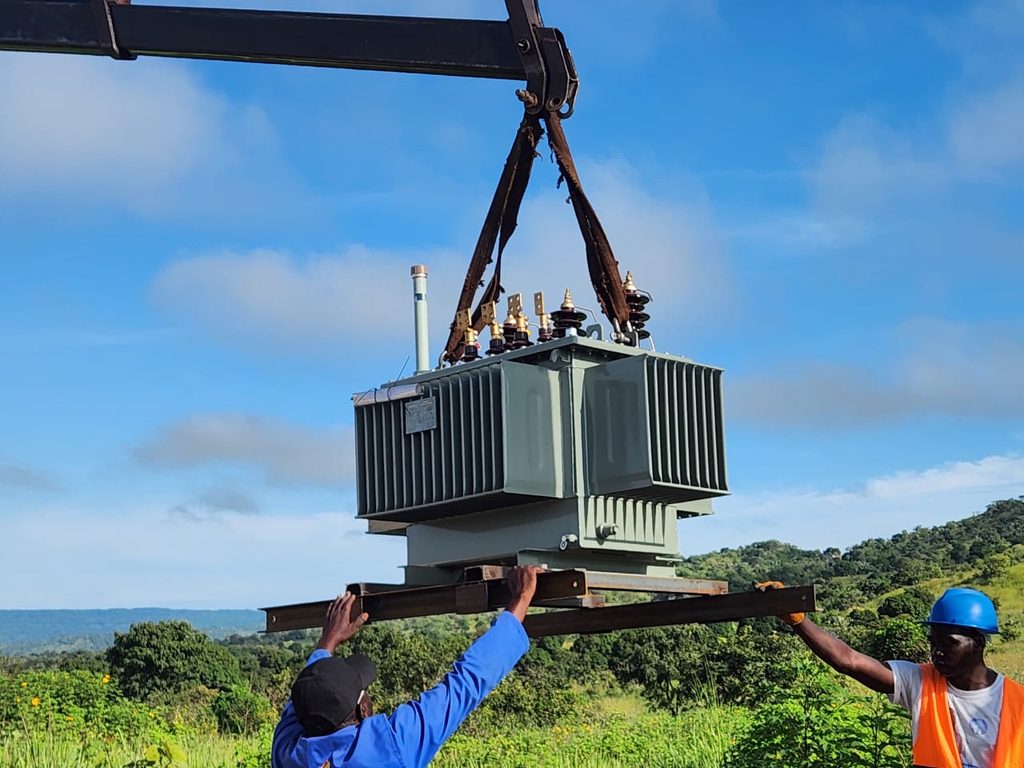

Pour mener à bien cette opération, l’ENERCA a déployé à Bouar un groupe électrogène de 385 kVA, accompagné d’un transformateur de 250 kVA et de l’ensemble des accessoires nécessaires. Ce dispositif temporaire doit fournir l’énergie indispensable aux essais de fonctionnement du réseau de distribution réalisé par le PARSE.
L’objectif est clair : tester les installations, vérifier le fonctionnement du réseau, des équipements de transformation et des différents dispositifs associés. Ces essais permettront également d’identifier et de corriger d’éventuelles anomalies avant l’exploitation effective des infrastructures.
Le dispositif mis en place par l’ENERCA demeure toutefois une solution provisoire. La mise en service complète du système énergétique dépendra notamment de la disponibilité du champ solaire prévu dans le cadre du projet.
En attendant, le recours au groupe électrogène permet de ne pas interrompre le processus technique et de poursuivre les étapes nécessaires à la réception des infrastructures. À Bouar, les essais marquent ainsi le passage d’une phase de construction à une phase de validation et de préparation à l’exploitation. Une étape importante pour le nouveau réseau de distribution électrique, dont la mise en service constituera la prochaine échéance majeure.
